Potwierdzenie przyłączenia fotowoltaiki - co sprawdzić?

Pracownicy montują panele fotowoltaiczne, przygotowując potwierdzenie przyłączenia mikroinstalacji do sieci.

Napisano przez

Wiktor Pawłowski

Opublikowano

6 sie 2026

Spis treści

Po montażu fotowoltaiki przychodzi moment, w którym sama działająca instalacja nie wystarcza. Trzeba jeszcze mieć dokument od operatora sieci, który potwierdza jej skuteczne przyłączenie, wskazuje datę uruchomienia i podstawowe parametry. Wyjaśniam, jak wygląda potwierdzenie przyłączenia mikroinstalacji do sieci, gdzie je uzyskać, czym różni się od innych pism oraz co sprawdzić, aby nie stracić czasu przy składaniu wniosku o dotację.

Dokument od operatora zamyka formalny etap podłączenia instalacji

  • Wystawia go OSD, czyli operator sieci dystrybucyjnej obsługujący dany adres.
  • Najważniejsze dane to numer PPE, adres, data przyłączenia i moc instalacji.
  • Termin wynosi zwykle do 30 dni od potwierdzenia kompletności zgłoszenia, choć szczegóły zależą od operatora.
  • Protokół instalatora ani warunki przyłączenia nie zastępują zaświadczenia OSD.
  • Przy dotacji trzeba użyć dokumentu zgodnego z wymaganiami konkretnego programu.

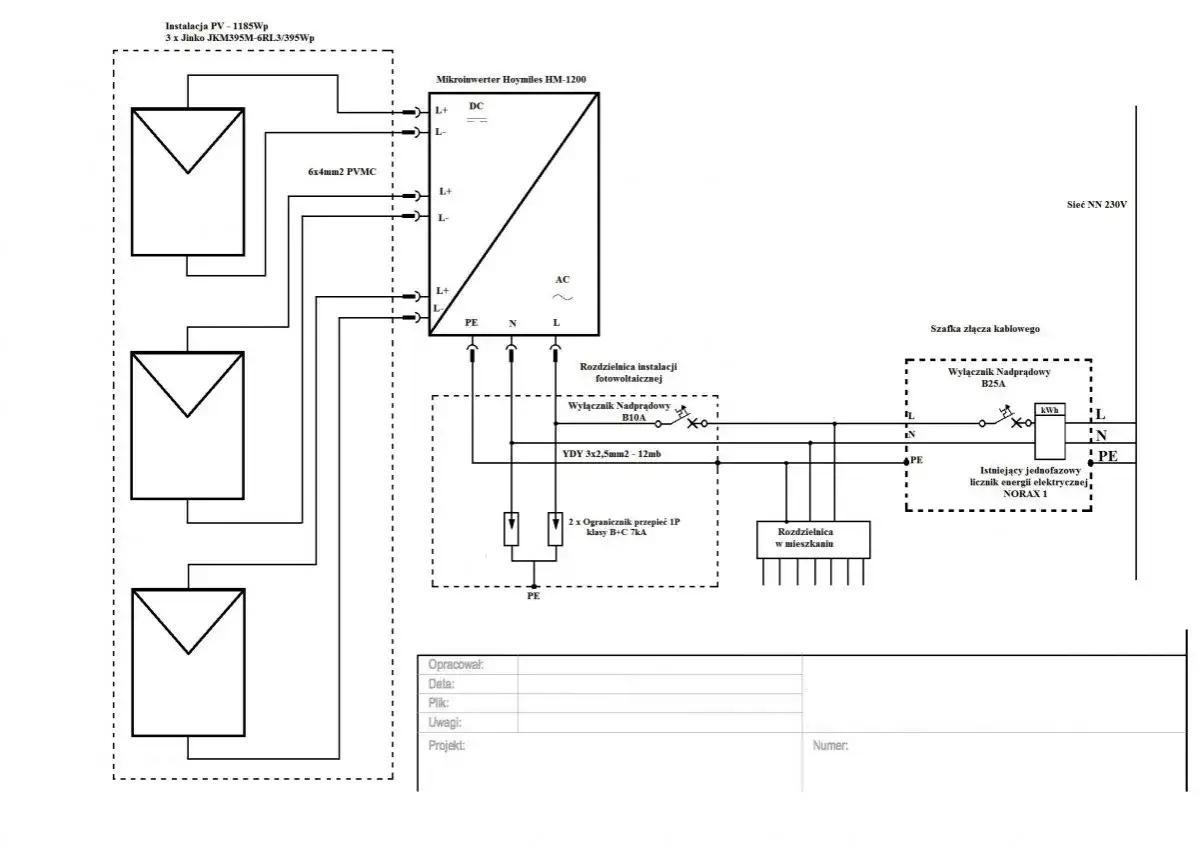

Schemat potwierdzenia przyłączenia mikroinstalacji do sieci. Widoczne panele PV, mikroinwerter, rozdzielnice i zabezpieczenia.

Co naprawdę potwierdza dokument od operatora

Zaświadczenie lub potwierdzenie od OSD jest dowodem, że instalacja została nie tylko zamontowana, ale też formalnie przyłączona do sieci elektroenergetycznej. Operator potwierdza w nim, że przyjął kompletne zgłoszenie, zweryfikował instalację i wykonał czynności potrzebne do rozpoczęcia rozliczania energii oddawanej do sieci.

W przypadku fotowoltaiki dokument zwykle odnosi się do instalacji o mocy zainstalowanej elektrycznej do 50 kW, czyli mieszczącej się w kategorii mikroinstalacji. Sama moc paneli nie jest jednak jedyną informacją. Znaczenie mają również parametry falownika, sposób zabezpieczenia oraz punkt poboru energii, do którego instalacja została podłączona.

Traktuję ten dokument jako formalne „zielone światło” do dalszych czynności. Bez niego można mieć sprawną instalację i działający licznik dwukierunkowy, ale nadal brakować papieru wymaganego przez bank, urząd albo program dotacyjny.

Jak przejść przez zgłoszenie bez cofania sprawy

Pierwszym krokiem jest ustalenie, który operator obsługuje nieruchomość. Informacja znajduje się zwykle na fakturze za energię, a niekiedy także w umowie kompleksowej. To ważne, ponieważ każdy OSD może stosować własny formularz i nieco inną listę załączników.

Zgłoszenie należy złożyć przed planowanym uruchomieniem instalacji. Ministerstwo Klimatu i Środowiska wskazuje, aby zrobić to najpóźniej 30 dni przed rozpoczęciem pracy mikroinstalacji. W praktyce operator liczy termin realizacji od momentu otrzymania kompletnego zgłoszenia, dlatego brak jednego załącznika może przesunąć całą procedurę.

  1. Sprawdź nazwę OSD i numer PPE na rachunku za energię.
  2. Pobierz aktualny formularz zgłoszenia ze strony operatora.
  3. Uzupełnij dane właściciela, adres instalacji, moc paneli, falownika i rodzaj źródła.
  4. Dołącz wymagane schematy, karty katalogowe, certyfikaty oraz oświadczenie instalatora.
  5. Złóż dokumenty elektronicznie, pocztą albo w punkcie obsługi, zależnie od zasad OSD.
  6. Zachowaj potwierdzenie złożenia i numer sprawy.

Po pozytywnej weryfikacji operator może wymienić licznik na licznik dwukierunkowy albo przeprogramować już zamontowane urządzenie. Dopiero wtedy energia pobierana z sieci i energia oddawana do niej są rejestrowane w dwóch kierunkach. Termin realizacji często wynosi do 30 dni od potwierdzenia kompletności, ale dokładny przebieg zależy od operatora i stanu istniejącego przyłącza.

Co przygotować przed wysłaniem formularza

Najwięcej opóźnień powodują rozbieżności między formularzem a dokumentacją techniczną. Przed wysyłką porównuję przede wszystkim numer PPE, adres, moc falownika i moc zainstalowaną modułów. Te dane powinny być spójne z kartami urządzeń i protokołem wykonawcy.

Operator może wymagać między innymi schematu jednokreskowego, dokumentacji falownika, potwierdzenia spełnienia wymagań technicznych oraz oświadczenia osoby wykonującej instalację. Lista nie jest identyczna u wszystkich OSD, dlatego korzystanie ze starego formularza znalezionego w internecie to prosty sposób na wezwanie do uzupełnienia.

Co znajduje się na zaświadczeniu i jak to sprawdzić

Nie ma jednego identycznego wzoru obowiązującego w każdym przedsiębiorstwie, ale dokument powinien jasno identyfikować operatora, właściciela i miejsce przyłączenia. Najczęściej znajdziesz w nim:

Element Dlaczego ma znaczenie
Dane operatora Potwierdzają, że dokument wystawił właściwy OSD.
Imię i nazwisko lub nazwa właściciela Umożliwiają powiązanie instalacji z osobą składającą zgłoszenie.
Adres PPE i numer PPE Wskazują konkretny punkt poboru energii, a nie tylko adres korespondencyjny.
Data przyłączenia Potwierdza moment formalnego podłączenia mikroinstalacji.
Moc instalacji Pozwala sprawdzić, czy dane zgadzają się z projektem i wnioskiem o dotację.
Rodzaj źródła i urządzeń Pokazuje, czy dokument dotyczy fotowoltaiki, magazynu energii albo innej instalacji.
Podpis, pieczęć lub autoryzacja elektroniczna Potwierdza, że zaświadczenie jest oficjalnym dokumentem operatora.

Przy odbiorze dokumentu nie poprzestaję na sprawdzeniu nazwiska. Szczególnie dokładnie porównuję datę przyłączenia i numer PPE, ponieważ właśnie te pola są często potrzebne w formularzach dotacyjnych. Błąd jednej cyfry może spowodować wezwanie do korekty, nawet gdy sama instalacja działa bez zarzutu.

Jeżeli później zmienisz falownik, zwiększysz moc, dołożysz moduły albo podłączysz magazyn energii, stare zaświadczenie może przestać opisywać aktualny stan instalacji. W takiej sytuacji trzeba sprawdzić, czy operator wymaga zgłoszenia aktualizacyjnego lub nowego dokumentu.

Czego nie mylić z potwierdzeniem przyłączenia

W dokumentacji fotowoltaicznej pojawia się kilka pism o podobnie brzmiących nazwach. Ich funkcje są jednak różne, a pomyłka potrafi zablokować wypłatę dotacji lub formalne zakończenie inwestycji.

Dokument Co potwierdza Czego nie potwierdza
Potwierdzenie złożenia zgłoszenia Że dokumenty trafiły do operatora. Że instalacja została przyłączona.
Potwierdzenie kompletności Że OSD ma wymagany zestaw dokumentów. Że licznik został przełączony i instalacja działa w sieci.
Warunki przyłączenia Jakie wymagania trzeba spełnić przed podłączeniem. Że podłączenie już nastąpiło.
Protokół odbioru instalacji Że wykonawca zakończył montaż i sprawdził urządzenia. Że operator zaakceptował przyłączenie do sieci.
Zaświadczenie OSD Że mikroinstalacja została przyłączona w określonym PPE i dniu. Nie zastępuje umowy sprzedaży lub dystrybucji energii.

Narodowy Fundusz Ochrony Środowiska i Gospodarki Wodnej wielokrotnie zwracał uwagę, że warunki techniczne, dokument OT czy protokół firmy montażowej nie zastępują zaświadczenia operatora. Jeżeli regulamin programu wymaga dokumentu OSD, trzeba dostarczyć właśnie ten dokument, najlepiej w aktualnym wzorze.

Kiedy dokument jest potrzebny i co zrobić, gdy go brakuje

Zaświadczenie przydaje się przede wszystkim przy składaniu wniosku o dofinansowanie. Może być wymagane także przez bank finansujący inwestycję, ubezpieczyciela, audytora energetycznego albo przy porządkowaniu dokumentacji nieruchomości. W programach wsparcia często liczy się nie tylko fakt przyłączenia, lecz także dokładna data oraz numer PPE.

Jeżeli operator nie przekazał dokumentu automatycznie, skontaktuj się z jego działem przyłączeń. W piśmie podaj imię i nazwisko, adres PPE, numer PPE, numer zgłoszenia oraz przybliżoną datę wymiany lub przeprogramowania licznika. Poproś o wydanie zaświadczenia potwierdzającego przyłączenie mikroinstalacji i zachowaj dowód wysłania wniosku.

Gdy dokument został zgubiony, zwykle można wystąpić o jego kopię albo ponowne wydanie. Operator może poprosić o dodatkowe potwierdzenie tożsamości lub prawa do punktu poboru. Nie zakładałbym jednak, że faktura za energię albo zdjęcie licznika będzie wystarczającym zamiennikiem.

W przypadku magazynu energii trzeba zwrócić uwagę na aktualne wymagania programu i operatora. Dokument może wymagać wskazania parametrów magazynu albo osobnego potwierdzenia jego zgłoszenia. Stary wzór zaświadczenia nie zawsze zawiera wszystkie informacje potrzebne przy nowym naborze.

Najczęstsze błędy po stronie właściciela instalacji

  • Użycie starego formularza zamiast aktualnego wzoru dostępnego u operatora.
  • Pomylenie numeru PPE z numerem licznika lub numerem klienta.
  • Rozbieżność mocy paneli i falownika względem danych w zgłoszeniu.
  • Brak podpisu właściciela albo instalatora.
  • Brak wymaganej karty katalogowej lub certyfikatu falownika.
  • Zgłoszenie zmian w instalacji wyłącznie wykonawcy, bez aktualizacji danych u OSD.
  • Załączenie protokołu montażu zamiast dokumentu wystawionego przez operatora.

Z mojego doświadczenia wynika, że największy problem nie leży w skomplikowanej technologii, tylko w niespójności papierów. Przed złożeniem wniosku robię prostą kontrolę czterech danych: właściciel, adres, PPE i moc. Jeśli te informacje są identyczne na formularzu, fakturze, protokole i zaświadczeniu, ryzyko dodatkowej korespondencji wyraźnie spada.

Dokument, który warto mieć zanim będzie potrzebny

Najbezpieczniej poprosić o zaświadczenie od OSD od razu po przyłączeniu instalacji i zapisać je w kilku miejscach. Warto przechowywać razem zgłoszenie, potwierdzenie jego kompletności, protokół instalatora, dokumentację falownika oraz dane licznika.

Nie traktuję tego jako zbędnej biurokracji. Jedna kompletna teczka instalacji ułatwia później uzyskanie dotacji, zmianę sprzedawcy energii, zgłoszenie magazynu albo sprzedaż domu. Sama fotowoltaika może działać przez lata bez zaglądania do dokumentów, ale kiedy pojawi się formalna potrzeba, dobrze mieć właściwe potwierdzenie pod ręką.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Najpierw ustal operatora sieci na podstawie faktury lub umowy, a następnie pobierz jego aktualny formularz zgłoszenia. Dołącz wymagane schematy, karty katalogowe, certyfikaty i oświadczenie instalatora, po czym złóż dokumenty elektronicznie, pocztą albo w punkcie obsługi. Po weryfikacji operator może wymienić lub przeprogramować licznik i wydać potwierdzenie przyłączenia.

Porównaj przede wszystkim numer PPE, adres, właściciela, datę przyłączenia oraz moc instalacji z formularzem, fakturą i dokumentacją techniczną. Dokument powinien także wskazywać operatora, rodzaj źródła lub urządzeń oraz zawierać podpis, pieczęć albo autoryzację elektroniczną.

Potwierdzenie złożenia zgłoszenia oznacza tylko, że dokumenty trafiły do operatora, a potwierdzenie kompletności wskazuje, że zestaw dokumentów jest pełny. Protokół instalatora potwierdza zakończenie montażu, natomiast zaświadczenie OSD potwierdza formalne przyłączenie mikroinstalacji do sieci w konkretnym PPE i dniu.

Skontaktuj się z działem przyłączeń i podaj imię i nazwisko, adres oraz numer PPE, numer zgłoszenia i przybliżoną datę wymiany lub przeprogramowania licznika. Możesz poprosić o wydanie dokumentu, jego kopii albo ponowne wydanie. Przed złożeniem wniosku o dotację sprawdź, czy program wymaga konkretnego wzoru zaświadczenia OSD.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

mikroinstalacje falowniki dotacje liczniki dwukierunkowe

Udostępnij artykuł

Wiktor Pawłowski

Wiktor Pawłowski

Nazywam się Wiktor Pawłowski i od 3 lat zgłębiam tajniki energooszczędnego budownictwa. Moje zainteresowanie tym obszarem narodziło się z chęci zrozumienia, jak możemy tworzyć domy, które są nie tylko komfortowe, ale także przyjazne dla środowiska i portfela. Staram się dzielić się wiedzą na temat nowoczesnych technologii i sprawdzonych rozwiązań, które pomagają unikać pułapek podczas budowy i eksploatacji. W moich tekstach kładę nacisk na praktyczne aspekty, analizując dostępne opcje i tłumacząc skomplikowane zagadnienia w przystępny sposób, aby każdy mógł podejmować świadome decyzje dotyczące swojego domu.
