Najwięcej problemów przy domu szkieletowym nie wynika z samego drewna, lecz z pośpiechu, wilgoci i źle zaplanowanych detali. Budowa domu szkieletowego krok po kroku obejmuje przygotowanie działki, fundament, montaż konstrukcji ścian i stropów, wykonanie dachu oraz szczelne ułożenie izolacji i instalacji. Poniżej pokazuję kolejność prac, realne czasy, najważniejsze parametry i błędy, których sam unikałbym za wszelką cenę.
Najważniejsze decyzje zapadają przed przyjazdem ekipy
- Projekt konstrukcyjny musi uwzględniać lokalną strefę śniegu, wiatru, rodzaj gruntu i ciężar pokrycia dachowego.
- Fundament powinien być równy, suchy i dokładnie wypoziomowany, ponieważ lekki szkielet nie wybacza błędów podparcia.
- Drewno C24 powinno być suszone komorowo, strugane i zabezpieczone zgodnie z dokumentacją techniczną.
- Dach i przegrody wymagają ciągłej warstwy wiatroizolacji, izolacji cieplnej oraz paroizolacji od strony wnętrza.
- Montaż prefabrykowanych elementów może zamknąć bryłę w kilka dni, ale cała inwestycja z wykończeniem zwykle trwa kilka miesięcy.

Od działki i projektu zaczyna się bezpieczna budowa
Najpierw sprawdzam dokumenty działki, a dopiero później wybieram technologię i wykonawcę. Trzeba zweryfikować miejscowy plan zagospodarowania przestrzennego albo uzyskać decyzję o warunkach zabudowy, a projekt dostosować do konkretnego gruntu, orientacji budynku i lokalnych obciążeń śniegiem oraz wiatrem.
Dom jednorodzinny można realizować na podstawie pozwolenia na budowę albo zgłoszenia, zależnie od parametrów inwestycji i obszaru oddziaływania budynku. W przypadku zgłoszenia urząd ma co do zasady 21 dni na wniesienie sprzeciwu, ale uproszczona ścieżka nie zwalnia z obowiązku wykonania prawidłowego projektu i przestrzegania przepisów. Przed wejściem ekipy potrzebne są także badania geotechniczne, mapa do celów projektowych, wytyczenie budynku przez geodetę oraz przygotowany dojazd. Przy prefabrykacji szczególnie ważne są miejsce dla samochodu z HDS-em, możliwość rozładunku paneli i brak przeszkód nad trasą podnoszenia elementów.
Jaki projekt sprawdza się najlepiej
Najłatwiejsza i zwykle najbardziej przewidywalna jest prosta bryła na planie prostokąta, z dachem dwuspadowym i ograniczoną liczbą załamań. Każdy wykusz, balkon, lukarna czy duże przeszklenie zwiększa liczbę detali, mostków termicznych i elementów wymagających indywidualnego rozwiązania.
Już na etapie projektu trzeba ustalić położenie pionów instalacyjnych, rekuperatora, komina, schodów i ciężkich urządzeń. Nie powinno się później dowolnie wycinać słupów ani belek, ponieważ część ścian szkieletowych przenosi obciążenia stropu i dachu.
Fundament musi być równy, suchy i gotowy na drewno
W domach szkieletowych stosuje się najczęściej płytę fundamentową albo tradycyjne ławy z podłogą na gruncie. Wybór zależy od warunków gruntowych, poziomu wód, projektu i kosztów, a nie od samego faktu, że budynek jest lekki. Mała masa konstrukcji nie oznacza, że można zlekceważyć posadowienie.
Przed montażem należy wykonać izolację przeciwwilgociową między fundamentem a drewnianą podwaliną. Górna powierzchnia fundamentu powinna być dokładnie wypoziomowana i bez lokalnych nierówności, bo nawet niewielkie odchyłki utrudnią ustawienie ścian, zamykanie narożników i późniejsze wykonanie szczelnych przegród.
Beton potrzebuje czasu na związanie i osiągnięcie wymaganej wytrzymałości. W praktyce na wykonanie oraz przygotowanie fundamentu trzeba często przeznaczyć około 2-4 tygodni, choć dokładny termin zależy od pogody, technologii i wyników kontroli.
Co sprawdzić przed przywiezieniem konstrukcji
- zgodność wymiarów fundamentu z projektem wykonawczym,
- poziom i przekątne płyty lub ścian fundamentowych,
- położenie kotew, przepustów i przyłączy,
- ciągłość izolacji przeciwwilgociowej,
- możliwość bezpiecznego składowania elementów poza gruntem.
Najczęstszy błąd polega na zamówieniu konstrukcji, zanim fundament zostanie odebrany przez kierownika budowy lub konstruktora. Ja traktuję odbiór podłoża jako osobny etap, bo późniejsze poprawki pod drewnianym szkieletem są drogie i kłopotliwe.
Ściany, strop i usztywnienie tworzą konstrukcyjny kręgosłup domu

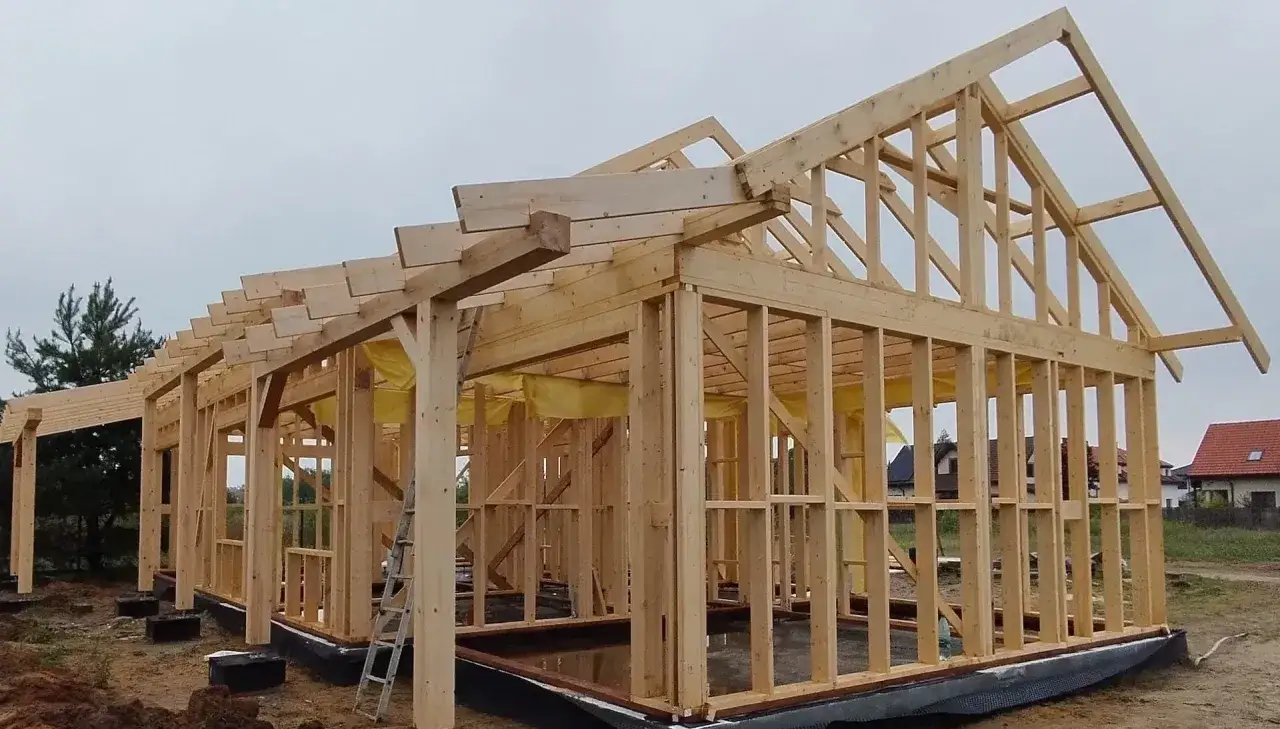

Montaż zaczyna się od podwaliny, czyli poziomej belki oddzielającej drewnianą konstrukcję od fundamentu. Na niej ustawia się ściany zewnętrzne i wewnętrzne, łączy je oczepem, a następnie wykonuje strop lub konstrukcję poddasza. W technologii prefabrykowanej panele przyjeżdżają ponumerowane i są ustawiane dźwigiem, natomiast przy budowie na placu drewno docina się i składa na miejscu.
Stabilność zapewniają słupy, rygle, oczepy oraz poszycie z płyt drewnopochodnych lub cementowo-włóknowych. Sam układ słupków nie wystarcza, ponieważ konstrukcja musi przenosić także siły poziome od wiatru i pracę budynku wynikającą z obciążeń użytkowych.
Drewno i łączniki mają znaczenie
Do konstrukcji używa się zwykle drewna konstrukcyjnego klasy C24, suszonego komorowo i struganego. Wilgotność powinna być zgodna z wymaganiami systemu oraz dokumentacją, a materiał nie może mieć oznak zawilgocenia, sinizny, wypaczenia ani uszkodzeń mechanicznych.
Wkręty, gwoździe, kątowniki i kotwy dobiera się według projektu, a nie według tego, co akurat zostało w skrzynce ekipie. Rozstaw i liczba łączników wpływają na nośność całej ściany, zwłaszcza przy dużych otworach okiennych, narożnikach i połączeniu ścian ze stropem.
Prefabrykacja czy montaż na działce
| Wariant | Największa zaleta | Największe ryzyko |
|---|---|---|
| Prefabrykowane panele | Szybki montaż i powtarzalna jakość w hali | Wymaga dobrego transportu, dojazdu i dokładnego fundamentu |
| Montaż tradycyjny na placu budowy | Większa elastyczność zmian w trakcie prac | Większa zależność od pogody i umiejętności ekipy |
| Elementy modułowe | Krótki czas prac na działce | Ograniczenia wymiarów transportowych i układu pomieszczeń |
Prefabrykacja nie jest automatycznie gwarancją dobrego domu. Daje przewagę w kontroli warunków produkcji, ale nadal trzeba sprawdzić projekt, zakres dostawy, tolerancje montażowe i sposób zabezpieczenia połączeń.
Dach trzeba zaprojektować pod śnieg, wiatr i wybrane pokrycie
Po ustawieniu ścian wykonuje się wiązary lub krokwie, poszycie, membranę dachową, kontrłaty, łaty i pokrycie. Kolejność może się różnić w zależności od systemu, lecz zasada pozostaje ta sama: konstrukcja dachu musi być policzona dla konkretnej rozpiętości, kąta nachylenia, strefy śniegowej i ciężaru pokrycia.
Blachodachówka, blacha na rąbek i dachówka ceramiczna nie obciążają budynku w takim samym stopniu. Zmiana pokrycia po wykonaniu projektu może wymagać ponownego przeliczenia więźby, dlatego decyzję trzeba podjąć przed zamówieniem drewna lub prefabrykowanych wiązarów.
Warstwy dachu od zewnątrz do wnętrza
- pokrycie dachowe,
- łaty i kontrłaty tworzące przestrzeń wentylacyjną,
- membrana dachowa albo inne projektowane zabezpieczenie wstępne,
- poszycie i konstrukcja z krokwi lub wiązarów,
- izolacja cieplna między elementami konstrukcyjnymi,
- szczelna paroizolacja od strony ogrzewanego wnętrza,
- ruszt instalacyjny i okładzina wewnętrzna.
W dachu szczególnie łatwo o błąd przy okapie, kalenicy, kominach, oknach połaciowych i przejściach instalacyjnych. Trzeba zapewnić ciągłość wentylacji połaci, aby wilgoć mogła być odprowadzana, a jednocześnie nie wolno dopuścić do przedmuchów przez izolację.
Przy domu energooszczędnym projektant powinien policzyć całą przegrodę, a nie tylko grubość wełny. Obowiązujące wymagania techniczne przewidują dla ogrzewanych budynków maksymalny współczynnik przenikania ciepła U = 0,15 W/(m²·K) dla dachu oraz U = 0,20 W/(m²·K) dla ściany zewnętrznej. Lepszy wynik jest możliwy, ale wymaga poprawnego rozwiązania mostków i szczelności, nie samego dokładania izolacji.
Izolacja i instalacje decydują o komforcie użytkowania
Po zamknięciu konstrukcji przychodzi czas na instalacje elektryczne, wodno-kanalizacyjne, ogrzewanie i wentylację. W domu szkieletowym najczęściej prowadzi się je w dodatkowym ruszcie instalacyjnym, dzięki czemu nie trzeba przecinać głównej warstwy konstrukcyjnej i izolacyjnej.
Układ przegród powinien być ustalony przed zamknięciem ścian płytami. Szczególnie ważne są miejsca gniazd, rozdzielnic, odpływów, kanałów wentylacyjnych i mocowania szafek. Każde przejście przez paroizolację trzeba później uszczelnić odpowiednią taśmą lub mankietem.
Jak układać warstwy ściany
Typowa ściana składa się z konstrukcji drewnianej wypełnionej izolacją, poszycia usztywniającego, wiatroizolacji, szczeliny wentylacyjnej, elewacji oraz warstwy od strony wnętrza. Dokładny układ zależy od systemu, lecz wiatroizolacja powinna chronić izolację od zewnątrz, a paroizolacja ograniczać napływ wilgotnego powietrza od strony pomieszczeń.
Nie zgadzam się z podejściem, że im więcej wełny, tym lepiej. Nadmiar izolacji bez kontroli wilgoci, wentylacji i mostków może dać słabszy efekt niż nieco cieńsza, ale szczelnie i poprawnie wykonana przegroda. W praktyce najlepiej potwierdzić jakość testem szczelności powietrznej, zwłaszcza gdy planowana jest rekuperacja.
Wentylacja mechaniczna z odzyskiem ciepła dobrze pasuje do szczelnego domu szkieletowego, ale wymaga miejsca na kanały, serwis i odpływ skroplin. Jeśli projekt nie przewiduje tych elementów od początku, późniejsze prowadzenie instalacji może wymusić nieestetyczne zabudowy i przewiercanie gotowych przegród.
Harmonogram, odbiory i błędy, które podnoszą koszt
Sam montaż konstrukcji prefabrykowanej może trwać od kilku dni do około dwóch tygodni. Nie oznacza to jednak, że dom jest gotowy do zamieszkania. Po zamknięciu bryły pozostają instalacje, tynki lub suche zabudowy, posadzki, łazienki, elewacja, źródło ciepła i odbiory.
| Etap | Orientacyjny czas | Co musi być gotowe |
|---|---|---|
| Formalności i projekt | 1-3 miesiące lub dłużej | Dokumentacja, uzgodnienia, zgłoszenie albo pozwolenie |
| Fundament | 2-4 tygodnie | Posadowienie, izolacje, przepusty i odbiór poziomu |
| Produkcja prefabrykatów | 4-12 tygodni | Panele ścienne, stropowe i elementy dachu |
| Montaż bryły | 1-2 tygodnie | Ściany, strop, dach, stolarka i zabezpieczenie budynku |
| Instalacje i wykończenie | 2-4 miesiące | Instalacje, zabudowy, podłogi, łazienki i próby działania |
Najdroższe pomyłki zwykle dotyczą nie ceny drewna, lecz zakresu umowy. Przed podpisaniem sprawdzam, czy oferta obejmuje fundament, transport, dźwig, stolarkę, obróbki dachu, elewację, instalacje, wywóz odpadów i dokumentację odbiorową. „Stan deweloperski” nie ma jednej ustawowej definicji, dlatego każdy element powinien być zapisany osobno.
Przeczytaj również: Jak zrobić rusztowanie drewniane i kiedy wybrać systemowe?
Czego dopilnować podczas kontroli
- czy drewno było chronione przed deszczem i podniesione nad gruntem,
- czy połączenia konstrukcyjne wykonano zgodnie z projektem,
- czy nie ma przerw w wiatroizolacji i paroizolacji,
- czy obróbki przy oknach, dachu i cokołach odprowadzają wodę na zewnątrz,
- czy instalacje zostały sfotografowane przed zamknięciem ścian,
- czy wykonano pomiary elektryczne, próby instalacji i dokumentację powykonawczą.
Nie przyspieszałbym prac przez zamykanie wilgotnego drewna w ścianach. Jeśli materiały zamokły, trzeba je osuszyć i sprawdzić przed ułożeniem izolacji. Wilgoć zamknięta za płytą może przez wiele miesięcy pozostać niewidoczna, a później prowadzić do zapachu, pleśni i degradacji drewna.
Co naprawdę przesądza o trwałości domu szkieletowego
Najbezpieczniejszy schemat jest prosty: dobry projekt, poprawny fundament, suche drewno, dokładne połączenia, przemyślany dach i szczelne warstwy przegród. Technologia szkieletowa pozwala budować szybko i energooszczędnie, ale wymaga większej dyscypliny wykonawczej niż sugeruje łatwy wygląd prefabrykowanych paneli.
Przed wyborem firmy poprosiłbym o przekrój ściany i dachu, dokładny zakres oferty, opis kontroli wilgotności drewna, zasady gwarancji oraz kilka realizacji możliwych do obejrzenia po kilku sezonach grzewczych. Dobrze wykonany dom poznaje się nie po tempie montażu, lecz po jakości detali, których po zakończeniu prac nie widać.
Jeżeli wszystkie etapy zostaną zaplanowane w jednej dokumentacji, a zmiany będą uzgadniane z konstruktorem, dom szkieletowy może powstać sprawnie i zapewnić bardzo niski koszt ogrzewania. Największą oszczędnością nie jest jednak skrócenie budowy o kilka dni, tylko uniknięcie poprawek przy dachu, wilgotnych przegrodach i nieszczelnych połączeniach.
