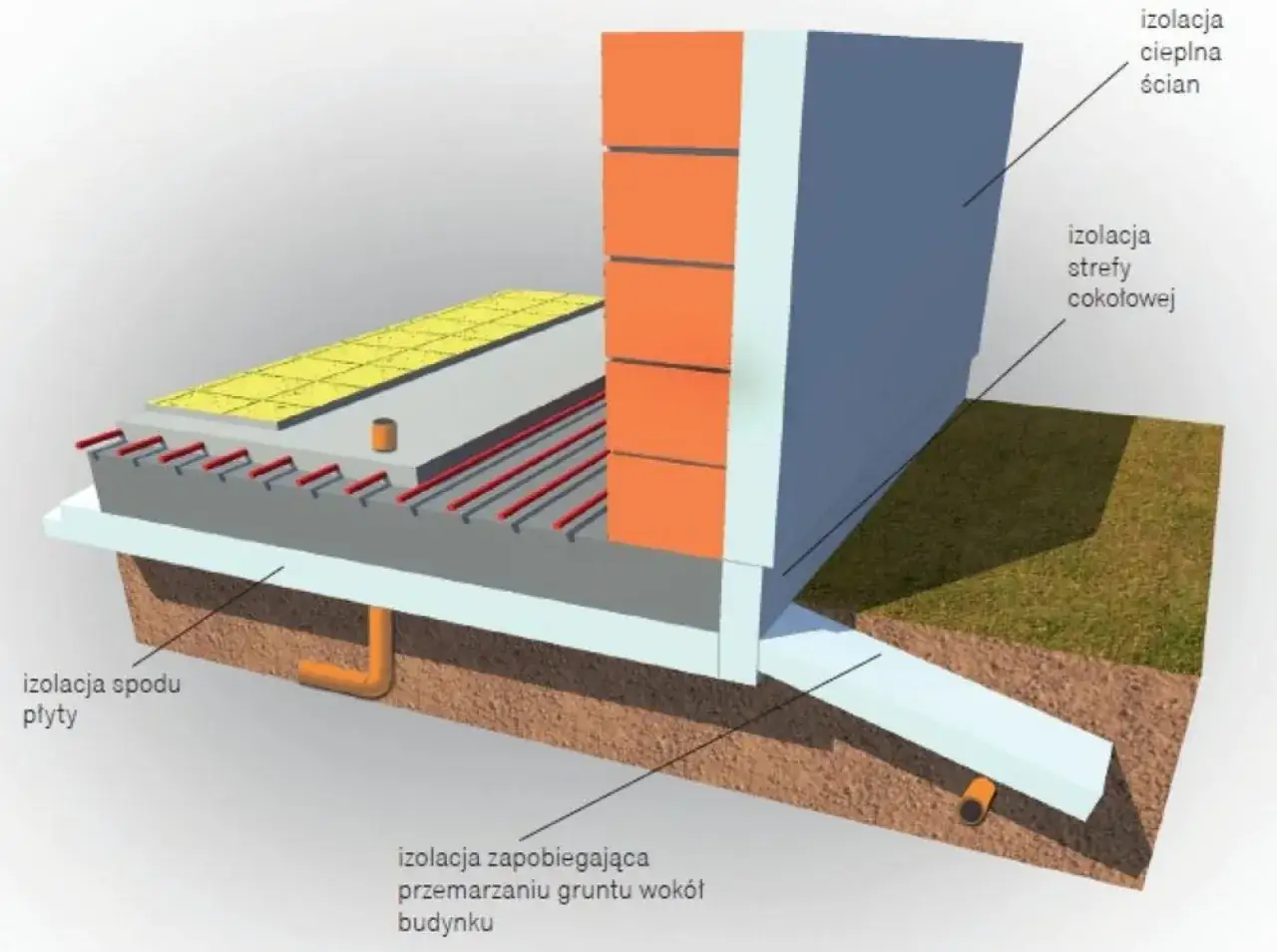

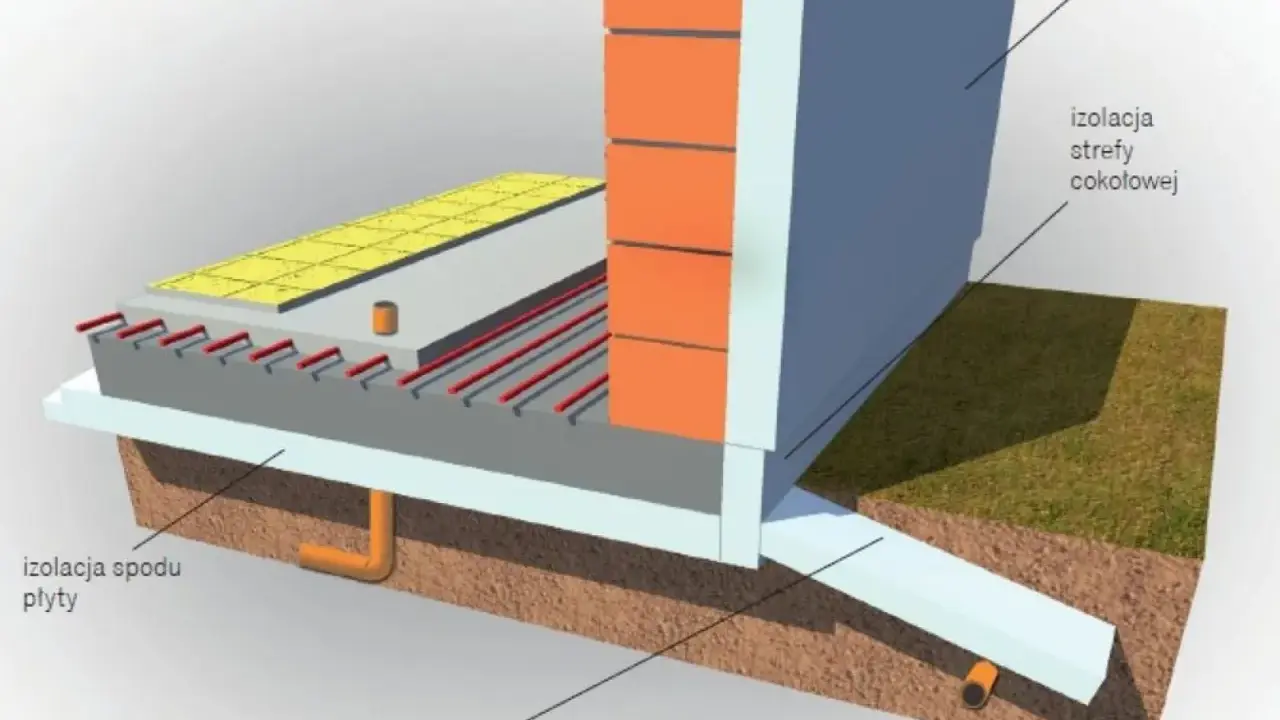

Wilgoć w piwnicy, zimna podłoga przy ścianach i pękająca elewacja często mają wspólny początek: źle zabezpieczone fundamenty. Dobrze zaplanowana izolacja fundamentów krok po kroku obejmuje nie tylko ocieplenie płytą XPS, ale też przygotowanie podłoża, szczelną hydroizolację, ochronę przed uszkodzeniami i właściwe odprowadzenie wody. Poniżej pokazuję kolejność prac, dobór materiałów, orientacyjne koszty oraz błędy, których naprawa po zasypaniu wykopu bywa bardzo droga.
Skuteczna ochrona fundamentów wymaga ciągłości wszystkich warstw
- Najpierw rozpoznaj wodę i grunt, bo od tych warunków zależy rodzaj hydroizolacji.
- Folia kubełkowa nie zastępuje izolacji przeciwwilgociowej. Chroni gotową powłokę przed gruntem.
- XPS lub specjalny EPS fundamentowy układa się po wyschnięciu hydroizolacji, stosując klej bez rozpuszczalników.
- Izolacja pionowa musi łączyć się z poziomą oraz z ociepleniem cokołu i ściany.
- Orientacyjny koszt kompleksowych prac w 2026 roku wynosi zwykle około 120-250 zł/m², bez trudnych robót ziemnych.
Najpierw rozpoznaj warunki wokół budynku
Nie zaczynam od wyboru konkretnego wiadra z masą bitumiczną. Najpierw sprawdzam, jak woda zachowuje się na działce, z czego wykonano ściany fundamentowe i czy budynek ma piwnicę. Innego zabezpieczenia wymaga dom na przepuszczalnym piasku, a innego obiekt na glinie, przy którym po deszczu długo stoi woda.
Trzeba też rozdzielić trzy funkcje. Hydroizolacja zatrzymuje wilgoć i wodę, termoizolacja ogranicza ucieczkę ciepła, a warstwa ochronna zabezpiecza wcześniejsze powłoki przed uszkodzeniem podczas zasypywania wykopu. Jeden materiał rzadko wykonuje wszystkie te zadania równie dobrze.
| Warunki | Typowe rozwiązanie | Na co uważać |
|---|---|---|
| Suchy, przepuszczalny grunt i głęboka woda gruntowa | Izolacja przeciwwilgociowa, płyty fundamentowe, warstwa ochronna | Nie stosować przypadkowej masy z rozpuszczalnikiem pod płyty XPS |
| Glina, zastoiska wody, okresowe zawilgocenie | Grubowarstwowa masa KMB lub inne rozwiązanie przeciwwodne, często z drenażem | Potrzebna jest ciągła powłoka i poprawne uszczelnienie narożników |
| Woda napierająca lub wysoki poziom wód gruntowych | System przeciwwodny dobrany projektowo | Sama folia kubełkowa i cienka emulsja bitumiczna nie wystarczą |
| Stary dom z wilgotnymi murami | Diagnoza przyczyny, izolacja pionowa połączona z poziomą, ewentualnie iniekcja | Nie odkopywać całego budynku bez oceny stateczności ścian i ław |
W nowych domach warto sprawdzić także detal połączenia fundamentu z podłogą na gruncie. To właśnie tam często powstaje mostek cieplny, czyli miejsce o wyraźnie większej ucieczce ciepła niż reszta przegrody.

Przygotuj ścianę i wykop przed nałożeniem izolacji
Przy nowej budowie prace są prostsze, ponieważ fundament jest dostępny przed zasypaniem. Przy remoncie trzeba odkopać go od zewnątrz. Robię to odcinkami, a nie po całym obwodzie naraz, szczególnie w starym domu, na skarpie lub przy płytkich ławach. Zbyt głęboki, otwarty wykop może naruszyć stateczność budynku.
Oczyść i wyrównaj podłoże
Ściana musi być oczyszczona z ziemi, pyłu, mleczka cementowego, luźnej zaprawy i ostrych występów. Większe ubytki naprawiam zaprawą cementową, a w miejscu połączenia ściany z ławą wykonuję fasetę, czyli zaokrąglone wyoblenie. Dzięki temu masa hydroizolacyjna nie załamuje się pod kątem prostym.
Podłoże powinno być stabilne i zgodne z wymaganiami wybranego produktu. Nie nakłada się masy na mokrą, osypującą się ścianę ani na powierzchnię z aktywnym przeciekiem. Jeżeli problemem jest napływ wody, trzeba najpierw opanować wodę, a dopiero później wykonywać powłokę.
Sprawdź izolację poziomą
Izolacja pionowanie rozwiąże problemu podciągania kapilarnego, jeśli mur nie ma sprawnej izolacji poziomej. W nowym budynku powinna ona łączyć się ze ścianą fundamentową i izolacją podłogi, tworząc ciągłą barierę bez przerw. W starym domu brak poziomego odcięcia może wymagać osobnej naprawy, na przykład iniekcji, czyli wprowadzenia preparatu uszczelniającego w mur.
Przed rozpoczęciem prac zabezpiecz rury, kable i przejścia instalacyjne. Każde przejście przez ścianę powinno być uszczelnione systemową manszetą, taśmą lub innym rozwiązaniem przewidzianym przez producenta hydroizolacji.
Wykonaj hydroizolację w odpowiedniej kolejności
To najważniejszy etap całej pracy. Ocieplenie nie zatrzyma wody, jeśli pod nim pozostanie nieszczelna ściana. Dlatego najpierw wykonuje się izolację przeciwwilgociową albo przeciwwodną, a dopiero po jej związaniu montuje płyty termoizolacyjne.
Dobierz właściwy materiał
Na suchych i przepuszczalnych gruntach często stosuje się wodne emulsje bitumiczne lub izolacje cienkowarstwowe. Przy większym obciążeniu wodą lepszym rozwiązaniem jest masa KMB, nazywana też PMBC. To elastyczna, grubowarstwowa powłoka bitumiczna, która po wyschnięciu tworzy bezspoinową barierę.
Przy wodzie napierającej, piwnicach i skomplikowanych warunkach nie dobieram materiału wyłącznie na podstawie ceny. Liczą się rodzaj obciążenia wodą, grubość powłoki po wyschnięciu, sposób uszczelnienia narożników oraz połączenie z izolacją poziomą. W takich sytuacjach warto oprzeć rozwiązanie na projekcie lub konsultacji z osobą doświadczoną w hydroizolacjach.
Nałóż powłokę i zabezpiecz detale
- Zagruntuj podłoże preparatem zgodnym z wybraną masą.
- Uszczelnij narożniki, dylatacje, rysy i przejścia instalacyjne.
- Nałóż pierwszą warstwę zgodnie z kartą techniczną produktu.
- Po wymaganym czasie wykonaj kolejną warstwę, pilnując minimalnej grubości.
- Sprawdź ciągłość powłoki przed przyklejeniem płyt i zasypaniem wykopu.
Nie przyspieszam schnięcia otwartym ogniem ani mocnym, punktowym nagrzewaniem. W zależności od produktu i pogody czas oczekiwania może wynosić od około 24 do 72 godzin. Zawsze ważniejsza jest informacja producenta niż ogólna zasada znaleziona w poradniku.
Trzeba też uważać na masy zawierające rozpuszczalniki. Mogą uszkodzić polistyren, dlatego pod XPS lub EPS fundamentowy wybieraj system bezrozpuszczalnikowy, w tym odpowiedni klej bitumiczny albo poliuretanowy.
Ociepl fundament i połącz warstwy z elewacją
Do ocieplenia części podziemnej najczęściej stosuje się XPS, czyli polistyren ekstrudowany o małej nasiąkliwości i dużej odporności na ściskanie. Można użyć również specjalnych płyt EPS przeznaczonych do fundamentów, ale nie zwykłego styropianu elewacyjnego. Materiał musi być dopuszczony do pracy w gruncie.
Dobierz grubość bez zgadywania
W typowym domu jednorodzinnym często spotyka się płyty o grubości 10-15 cm. Nie jest to jednak uniwersalna recepta. Przy wyborze liczy się projektowana izolacyjność całej przegrody, wysokość ściany fundamentowej, połączenie z ociepleniem ściany oraz miejsce przy oknach piwnicznych.
Na etapie budowy zwykle opłaca się zaplanować grubszą izolację, ponieważ późniejsze odkopywanie fundamentów kosztuje znacznie więcej niż dodatkowe centymetry materiału. Przy remoncie ograniczeniem może być zbyt wąski wykop, granica działki albo konieczność zachowania światła okien piwnicznych.
Przyklej płyty bez przebijania hydroizolacji
Płyty układa się po wyschnięciu powłoki uszczelniającej, z przesunięciem styków i możliwie małą liczbą szczelin. Klej nakłada się zgodnie z systemem producenta. Nie stosuję kołków przechodzących przez hydroizolację, bo każdy taki otwór może stać się drogą dla wilgoci.
Wystające szczeliny można uzupełnić materiałem kompatybilnym z płytami, ale nie należy wypełniać całej powierzchni przypadkową pianką czy zaprawą. Szczególną uwagę zwróć na narożniki i strefę cokołu, gdzie ocieplenie fundamentu powinno płynnie przechodzić w izolację elewacji.
Zabezpiecz płyty przed gruntem
Folia kubełkowa może chronić izolację i hydroizolację przed kamieniami oraz naciskiem zasypki. Nie jest samodzielną hydroizolacją. Układa się ją zgodnie z instrukcją konkretnego systemu, zwykle z listwą zamykającą przy górnej krawędzi. W przypadku delikatnych powłok KMB potrzebna może być dodatkowa warstwa poślizgowa lub płyta ochronna, aby kubełki nie punktowo nie naciskały na masę.
Górne zakończenie izolacji powinno być osłonięte i połączone z obróbką cokołu. Pozostawienie otwartej krawędzi przy elewacji to prosty sposób na dostawanie się wody za płyty podczas deszczu i roztopów.
Zadbaj o drenaż, zasypkę i kontrolę przed zakryciem prac
Drenaż opaskowy nie jest automatycznym dodatkiem do każdego domu. Ma sens wtedy, gdy warunki gruntowo-wodne tego wymagają i istnieje pewny odbiornik wody. Rura drenarska kończąca się w przypadkowym miejscu nie rozwiąże problemu, a przy wysokiej wodzie gruntowej może nawet utrudnić ocenę sytuacji.
Woda z dachu powinna być odprowadzona niezależnie od drenażu. Rury spustowe nie powinny wypuszczać wody bezpośrednio przy fundamentach, ponieważ nawet dobra izolacja będzie stale obciążana wilgocią. Teren przy budynku należy ukształtować tak, aby opady spływały od ścian.
Wykonaj zasypkę bez uszkodzenia izolacji
Do zasypania nie używaj gruzu, dużych kamieni ani zamarzniętej ziemi. Materiał układaj warstwami, zwykle po 20-30 cm, i zagęszczaj z wyczuciem. Zbyt ciężka zagęszczarka pracująca tuż przy ścianie może przesunąć płyty, uszkodzić folię albo naruszyć świeżą powłokę.
Przed zasypaniem robię dokumentację zdjęciową i sprawdzam wszystkie przejścia instalacyjne. Po zakryciu fundamentu poprawienie nawet drobnego błędu oznacza ponowne roboty ziemne, dlatego ten krótki etap kontroli ma nieproporcjonalnie dużą wartość.
Przeczytaj również: Co rozpuszcza styropian? Aceton, nitro i benzyna
Ile kosztuje izolacja fundamentów
W 2026 roku za kompleksowe ocieplenie z hydroizolacją i płytami XPS można orientacyjnie przyjąć około 120-250 zł/m² powierzchni ściany. Cena nie obejmuje w każdym przypadku odkopywania, wywozu ziemi, drenażu, napraw muru ani odtworzenia opaski.
| Zakres | Orientacyjny przedział | Co najbardziej zmienia cenę |
|---|---|---|
| Sam montaż płyt XPS | około 65-100 zł/m² | Dostęp do ściany, wysokość fundamentu, liczba docinek |
| Hydroizolacja i ocieplenie | około 120-250 zł/m² | Rodzaj masy, grubość XPS, liczba warstw |
| Remont starego fundamentu | często 180-350 zł/m² lub więcej | Ręczne odkopywanie, wilgoć, naprawa muru, wywóz ziemi |
Traktuj te kwoty jako poziom do wstępnego budżetu, nie gotowy cennik. Przy wycenie poproś o rozpisanie osobno robót ziemnych, hydroizolacji, termoizolacji, zabezpieczenia i zasypki. Tylko wtedy widać, czy tańsza oferta nie pomija ważnej warstwy.
Najczęstsze błędy, które wychodzą dopiero po zasypaniu
- Folia kubełkowa na gołym betonie bez właściwej hydroizolacji.
- Użycie masy rozpuszczalnikowej pod płyty polistyrenowe.
- Brak połączenia izolacji pionowej z poziomą.
- Przebicie hydroizolacji kołkami lub innymi łącznikami.
- Przyklejenie płyt do nieoczyszczonej, mokrej albo nierównej ściany.
- Zasypanie wykopu przed związaniem masy.
- Brak zabezpieczenia górnej krawędzi folii i ocieplenia.
- Wykonanie drenażu bez sprawdzonego miejsca odprowadzenia wody.
- Odkopanie całego starego domu bez oceny bezpieczeństwa konstrukcji.
Najbardziej zdradliwe jest przekonanie, że grunt „docisnął wszystko i będzie dobrze”. Grunt rzeczywiście dociska warstwy, ale może też punktowo uszkodzić powłokę, przesunąć płyty i zatkać drenaż. Nie zakrywaj żadnej warstwy tylko dlatego, że termin goni.
O jakości fundamentu decyduje ciągłość, nie pojedynczy produkt
Dobrze wykonane zabezpieczenie tworzy jeden ciągły układ od izolacji pod ławą, przez ścianę fundamentową, aż po cokół i elewację. Najwięcej problemów powstaje na styku materiałów, przy narożnikach, przejściach rur i zakończeniu folii, a nie na środku równej ściany.
Jeżeli budujesz nowy dom, zaplanuj te detale przed zasypaniem wykopów. Przy starym budynku najpierw ustal przyczynę wilgoci i zakres bezpiecznego odkopywania. Lepsza izolacja dobrana do warunków niż najdroższy materiał użyty w niewłaściwym miejscu daje trwały efekt i chroni przed kosztowną poprawką.
