Wniosek o warunki zabudowy bez błędów - co trzeba wpisać?

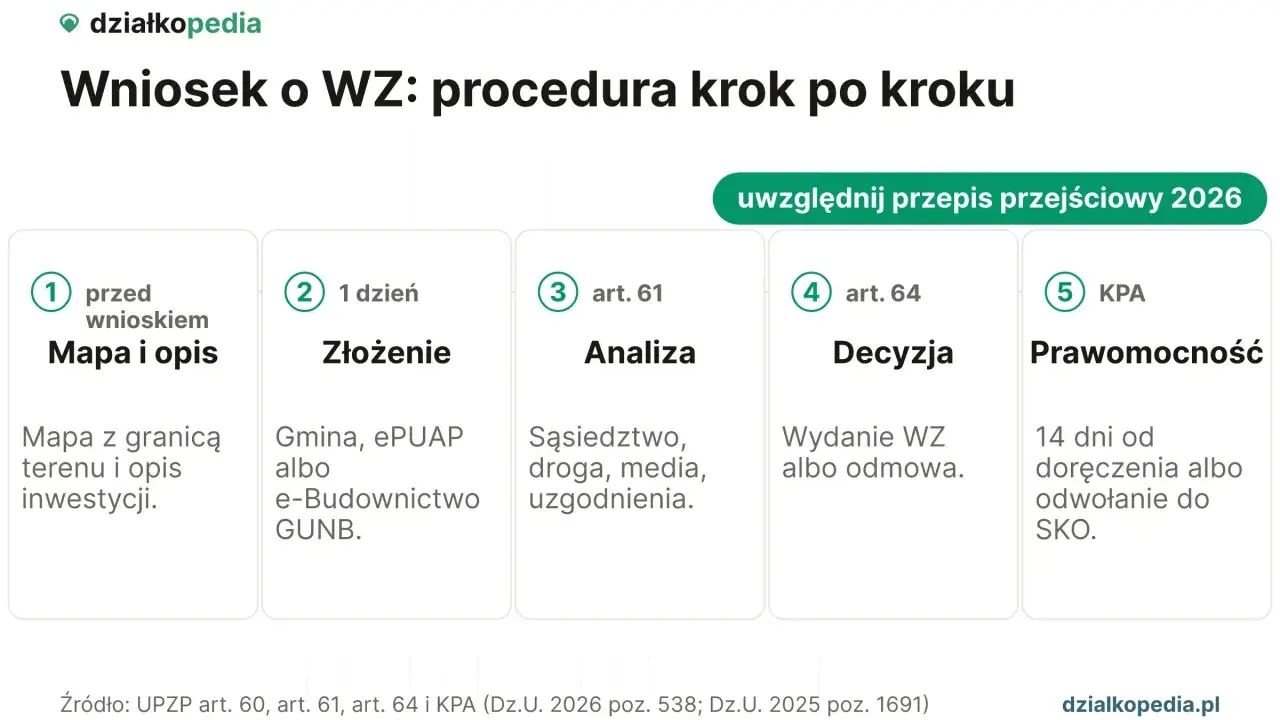

Schemat procedury WZ: od mapy i opisu, przez złożenie wniosku, analizę, decyzję, aż po prawomocność. Wzór wniosku o warunki zabudowy krok po kroku.

Napisano przez

Wiktor Pawłowski

Opublikowano

20 lip 2026

Spis treści

Zakup działki bez miejscowego planu zagospodarowania przestrzennego nie musi oznaczać rezygnacji z budowy domu, ale wymaga uzyskania decyzji o warunkach zabudowy. Poniżej pokazuję, jak wygląda aktualny wzór wniosku, co wpisać w najważniejszych polach, jakie załączniki przygotować i na co uważać w 2026 roku, gdy obowiązują już nowe zasady planowania przestrzennego.

Najważniejsze informacje przed złożeniem dokumentów

  • WZ jest potrzebna, gdy dla działki nie obowiązuje miejscowy plan zagospodarowania przestrzennego.
  • Obowiązuje jeden ogólnopolski formularz, dostępny w urzędzie oraz online.
  • Do wniosku dołącza się przede wszystkim mapę zasadniczą lub ewidencyjną oraz załączniki graficzne.
  • Opłata wynosi 598 zł, ale właściciel lub użytkownik wieczysty działki jest z niej zwolniony.
  • Standardowy termin wydania decyzji to 90 dni, choć procedura może się wydłużyć.
  • Nowa decyzja WZ wydana w 2026 roku co do zasady wygasa po 5 latach od dnia, w którym stała się prawomocna.

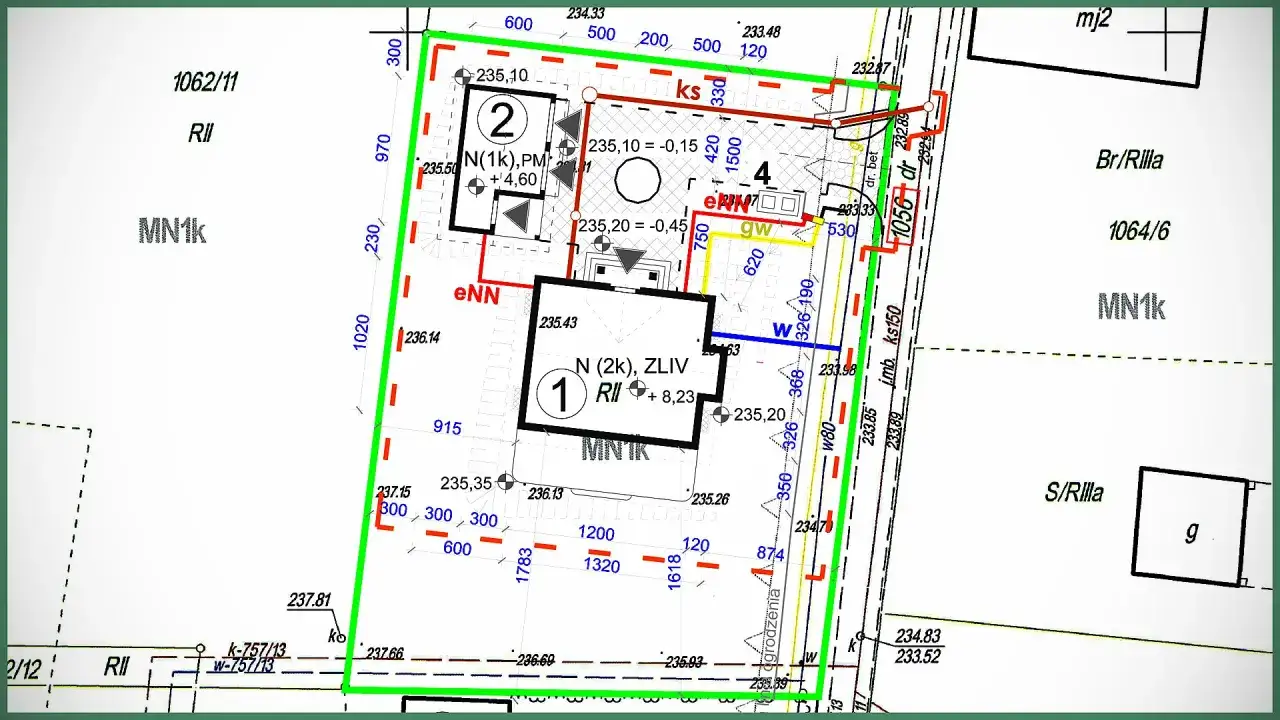

Wniosek o warunki zabudowy wzór: mapa z zaznaczonymi budynkami (1, 2, 4) i granicami działki, z oznaczeniami technicznymi.

Zanim wypełnisz formularz sprawdź, czy WZ jest potrzebna

Decyzję o warunkach zabudowy składa się wtedy, gdy działka nie jest objęta miejscowym planem zagospodarowania przestrzennego, czyli MPZP. Najpierw sprawdzam więc plan miejscowy w urzędzie gminy, Biuletynie Informacji Publicznej albo na mapie planistycznej. Jeśli MPZP obowiązuje, to jego zapisy zastępują decyzję WZ.

Wniosek może złożyć nie tylko właściciel. Uprawnienie przysługuje każdej osobie lub firmie, dlatego o warunki zabudowy można wystąpić jeszcze przed zakupem działki. To przydatne rozwiązanie, ale nie daje prawa do nieruchomości i nie gwarantuje uzyskania pozwolenia na budowę.

W 2026 roku trzeba sprawdzić jeszcze jedną rzecz. W gminie, w której nie wszedł w życie plan ogólny, po 31 sierpnia 2026 roku nowe decyzje WZ są co do zasady możliwe tylko w postępowaniach wszczętych wcześniej. Dlatego przed przygotowaniem dokumentów warto potwierdzić w urzędzie, czy dla konkretnej działki obowiązuje plan ogólny i czy można wszcząć nowe postępowanie.

Oficjalny wzór wniosku i jego najważniejsze pola

Nie trzeba tworzyć pisma od zera. Od 2024 roku stosuje się urzędowy, ogólnopolski formularz wniosku o ustalenie lokalizacji inwestycji celu publicznego albo warunków zabudowy. Można go wypełnić elektronicznie, pobrać w wersji papierowej albo skorzystać z serwisu e-Budownictwo.

Formularz jest rozbudowany, ale przy budowie domu jednorodzinnego większość pól da się uzupełnić bez specjalistycznej wiedzy. Największej uwagi wymagają dane działki, opis inwestycji, parametry budynku i sposób obsługi komunikacyjnej.

Pole formularza Co wpisać Częsty błąd
Dane wnioskodawcy Imię i nazwisko, adres, dane kontaktowe Brak adresu do korespondencji lub nieaktualny numer telefonu
Lokalizacja inwestycji Gmina, obręb ewidencyjny, numery działek i ich powierzchnia Pomylenie numeru działki z numerem księgi wieczystej
Rodzaj inwestycji Budowa wolnostojącego budynku mieszkalnego jednorodzinnego Zbyt ogólny opis typu „budowa domu”
Parametry budynku Powierzchnia zabudowy, wymiary, wysokość, liczba kondygnacji, dach Wpisanie parametrów oderwanych od sąsiedniej zabudowy
Infrastruktura Woda, energia, kanalizacja, ogrzewanie i sposób odprowadzania wód Założenie, że urząd sam dopisze brakujące informacje
Obsługa komunikacyjna Dojazd z drogi publicznej, zjazd, liczba miejsc postojowych Brak informacji o drodze wewnętrznej lub służebności przejazdu

Przykładowe dane dla domu jednorodzinnego

Przykładowy opis może wyglądać tak: „Budowa wolnostojącego, jednorodzinnego budynku mieszkalnego o powierzchni zabudowy około 110 m², wymiarach około 9 × 12 m, wysokości do 8 m, dwóch kondygnacjach nadziemnych i dachu dwuspadowym o kącie nachylenia od 35 do 45 stopni. Obsługa komunikacyjna przez istniejący zjazd z drogi gminnej, dwa miejsca postojowe na działce”.

Taki zapis jest konkretny, ale nie zamyka inwestora w detalach projektu. Parametry powinny być realne i zgodne z charakterem sąsiedniej zabudowy, ponieważ urząd porówna je z budynkami znajdującymi się w obszarze analizowanym.

Jak opisać planowany dom, żeby wniosek miał sens

Największy błąd polega na wpisaniu zbyt małej liczby informacji. Urząd musi wiedzieć, jaki obiekt ma powstać, jak będzie ustawiony na działce i w jaki sposób będzie obsługiwany. Nie potrzebuje jeszcze kompletnego projektu architektonicznego, ale opis powinien pozwolić ocenić funkcję, skalę i wpływ planowanej zabudowy.

Funkcja i sposób zagospodarowania

W przypadku domu jednorodzinnego trzeba wskazać, że chodzi o budynek mieszkalny jednorodzinny, a nie ogólnie o obiekt budowlany. Można dodać garaż w bryle budynku, wolnostojący budynek gospodarczy, taras, miejsce na odpady czy dojście do budynku, jeśli te elementy są częścią planowanego zagospodarowania.

Powierzchnia, wysokość i dach

Warto podać przybliżoną powierzchnię zabudowy, szerokość i długość budynku, wysokość do kalenicy lub najwyższego punktu, liczbę kondygnacji oraz rodzaj dachu. Przy domu energooszczędnym można wskazać pompę ciepła, instalację fotowoltaiczną albo wentylację mechaniczną, ale nie trzeba opisywać technologii wykonania ścian czy parametrów izolacji. Te informacje należą przede wszystkim do projektu budowlanego.

Jeżeli nie masz jeszcze wybranego projektu, lepiej użyć sformułowania „około” i przyjąć niewielki margines niż wpisać przypadkowe wartości. Zbyt sztywne parametry mogą później utrudnić dopasowanie projektu do decyzji, a zbyt szerokie widełki mogą zostać uznane za nieczytelne.

Przeczytaj również: Jak czytać symbole MPZP przed zakupem działki?

Media i rozwiązania ekologiczne

W formularzu trzeba opisać sposób zaopatrzenia budynku w wodę i energię oraz odprowadzania ścieków. Można wskazać przyłączenie do sieci wodociągowej i elektroenergetycznej, kanalizację sanitarną, a przy jej braku przydomową oczyszczalnię lub szczelny zbiornik bezodpływowy, jeśli takie rozwiązanie jest dopuszczalne.

W przypadku nowoczesnego domu opłaca się od razu spójnie opisać pompę ciepła, fotowoltaikę i retencję wód opadowych. Nie przesądza to jeszcze o zgodzie na każdą instalację, ale pokazuje kompletny sposób zagospodarowania działki i pomaga uniknąć późniejszych rozbieżności między WZ a projektem.

Załączniki, opłata i sposób złożenia dokumentów

Do wniosku należy dołączyć kopię mapy zasadniczej, a gdy nie jest dostępna, mapę ewidencyjną. Mapa powinna obejmować działkę oraz teren potrzebny do oceny planowanej inwestycji, najczęściej w skali 1:500 albo 1:1000. Na kopii zaznacza się granice terenu objętego wnioskiem.

  • załączniki graficzne pokazujące planowane usytuowanie budynku,
  • pełnomocnictwo, jeśli sprawę prowadzi inna osoba,
  • potwierdzenie opłaty skarbowej, jeżeli jest wymagana,
  • decyzję o środowiskowych uwarunkowaniach, jeśli inwestycja jej wymaga,
  • dokumenty potwierdzające możliwość dostępu do drogi i infrastruktury, gdy sytuacja działki jest niejednoznaczna.

Właściciel lub użytkownik wieczysty terenu nie płaci za wydanie decyzji WZ. W pozostałych przypadkach opłata skarbowa wynosi 598 zł. Jeżeli działa pełnomocnik, zwykle dochodzi opłata za pełnomocnictwo w wysokości 17 zł.

Dokumenty można złożyć osobiście, listownie albo elektronicznie. Przy wysyłce internetowej trzeba użyć właściwego kanału administracji publicznej i podpisać wniosek profilem zaufanym, podpisem osobistym lub kwalifikowanym. Ja zawsze zachowuję urzędowe potwierdzenie złożenia, ponieważ to ono pozwala wykazać datę wszczęcia postępowania.

Warunki wydania decyzji i błędy, które opóźniają sprawę

Samo złożenie formularza nie oznacza, że decyzja będzie pozytywna. Urząd sprawdza między innymi kontynuację funkcji i parametrów zabudowy, dostęp do drogi publicznej, możliwość zapewnienia infrastruktury technicznej oraz zgodność inwestycji z przepisami odrębnymi.

Od 2026 roku znaczenie ma także położenie działki w obszarze uzupełnienia zabudowy oraz zgodność z planem ogólnym gminy. W praktyce oznacza to, że atrakcyjny widokowo teren poza istniejącą zabudową może być trudniejszy do zagospodarowania niż działka położona wśród podobnych domów.

Problem Co może się wydarzyć Jak ograniczyć ryzyko
Brak dostępu do drogi publicznej Odmowa albo konieczność wyjaśnienia dojazdu Sprawdzenie zjazdu, drogi wewnętrznej i służebności przejazdu
Brak możliwości podłączenia mediów Wezwanie do uzupełnienia albo negatywna ocena infrastruktury Uzyskanie informacji od gestorów sieci
Parametry niepasujące do sąsiednich budynków Ustalenie mniej korzystnych warunków lub odmowa Analiza wysokości, szerokości elewacji i dachów w sąsiedztwie
Nieczytelna mapa Wezwanie do uzupełnienia dokumentów Wyraźne zaznaczenie granic i planowanego obiektu
Standardowy termin wydania decyzji wynosi 90 dni. Dla wolnostojącego, maksymalnie dwukondygnacyjnego domu o powierzchni zabudowy do 70 m², przeznaczonego na własne potrzeby mieszkaniowe, termin może wynosić 21 dni. Terminy nie obejmują między innymi czasu potrzebnego na uzgodnienia, opinie i zawieszenie postępowania, dlatego rzeczywisty czas oczekiwania bywa dłuższy.

Co zmienia się w ważności WZ w 2026 roku

Decyzja o warunkach zabudowy wydana według nowych zasad wygasa po 5 latach od dnia, w którym stała się prawomocna. Wyjątki dotyczą między innymi decyzji prawomocnych przed 1 stycznia 2026 roku oraz decyzji wydanych w sprawach wszczętych przed 16 października 2025 roku.

Nie odkładałbym więc projektu budowlanego bez powodu. Po uzyskaniu WZ trzeba jeszcze przygotować projekt, uzyskać wymagane uzgodnienia i przejść procedurę pozwolenia na budowę albo zgłoszenia. Sama decyzja nie daje prawa do działki, nie zastępuje pozwolenia i nie przesądza o rozpoczęciu robót.

Warto też pamiętać, że dla tej samej działki może zostać wydana decyzja na rzecz więcej niż jednego wnioskodawcy. Dlatego uzyskanie WZ przed zakupem terenu jest cenne, ale nie powinno zastępować sprawdzenia księgi wieczystej, dostępu do drogi, mediów i ograniczeń środowiskowych.

Jak przygotować wniosek, żeby nie wracać do niego kilka razy

Najbezpieczniej zacząć od sprawdzenia MPZP, planu ogólnego i statusu działki w gminie. Dopiero później warto kupić aktualną mapę, ustalić media oraz przygotować opis domu z parametrami możliwymi do obrony w analizie urbanistycznej.

Dobry wzór wniosku nie polega na mechanicznym przepisaniu danych z projektu katalogowego. Powinien pokazywać konkretną, spójną i realną inwestycję, która pasuje do drogi, sąsiedniej zabudowy oraz możliwości technicznych działki. To właśnie ta spójność najczęściej decyduje o tym, czy procedura przebiegnie sprawnie.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Wniosek jest potrzebny, gdy dla działki nie obowiązuje miejscowy plan zagospodarowania przestrzennego. Przed złożeniem dokumentów warto sprawdzić także, czy gmina ma plan ogólny i czy po 31 sierpnia 2026 roku możliwe jest wszczęcie nowego postępowania.

Najważniejszym załącznikiem jest kopia mapy zasadniczej, a gdy nie jest dostępna, mapa ewidencyjna w skali 1:500 lub 1:1000. W zależności od sytuacji potrzebne mogą być także załączniki graficzne, pełnomocnictwo, potwierdzenie opłaty, decyzja środowiskowa oraz dokumenty dotyczące dostępu do drogi i infrastruktury.

Opłata skarbowa wynosi 598 zł, ale właściciel lub użytkownik wieczysty działki jest z niej zwolniony. Standardowy termin wydania decyzji to 90 dni, natomiast dla wolnostojącego, maksymalnie dwukondygnacyjnego domu do 70 m² na własne potrzeby mieszkaniowe może wynosić 21 dni. Termin może się wydłużyć przez uzgodnienia, opinie lub zawieszenie postępowania.

Należy podać funkcję budynku, przybliżoną powierzchnię zabudowy, wymiary, wysokość, liczbę kondygnacji, rodzaj dachu, sposób zapewnienia mediów oraz obsługę komunikacyjną. Parametry powinny być realne i dopasowane do sąsiedniej zabudowy, a opis może uwzględniać między innymi pompę ciepła, fotowoltaikę i retencję wód opadowych.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

warunki zabudowy plan miejscowy plan ogólny mapa ewidencyjna opłata skarbowa

Udostępnij artykuł

Wiktor Pawłowski

Wiktor Pawłowski

Nazywam się Wiktor Pawłowski i od 3 lat zgłębiam tajniki energooszczędnego budownictwa. Moje zainteresowanie tym obszarem narodziło się z chęci zrozumienia, jak możemy tworzyć domy, które są nie tylko komfortowe, ale także przyjazne dla środowiska i portfela. Staram się dzielić się wiedzą na temat nowoczesnych technologii i sprawdzonych rozwiązań, które pomagają unikać pułapek podczas budowy i eksploatacji. W moich tekstach kładę nacisk na praktyczne aspekty, analizując dostępne opcje i tłumacząc skomplikowane zagadnienia w przystępny sposób, aby każdy mógł podejmować świadome decyzje dotyczące swojego domu.

Napisz komentarz
