Planujesz dom z pompą ciepła, płytą indukcyjną, warsztatem albo ładowarką samochodu elektrycznego? W takich warunkach instalacja trójfazowa ułatwia rozdzielenie dużych obciążeń i ogranicza ryzyko przeciążenia pojedynczego obwodu. Poniżej wyjaśniam, jak działa zasilanie 400 V, kiedy rzeczywiście ma sens, jak zaplanować rozdzielnicę, jakie zabezpieczenia są potrzebne i z jakimi kosztami trzeba się liczyć w 2026 roku.
Trzy fazy dają większy zapas mocy, ale wymagają dobrego projektu
- 400 V między fazami pozwala zasilać urządzenia o dużej mocy, między innymi płyty indukcyjne, pompy ciepła i ładowarki samochodowe.
- O bezpieczeństwie decydują nie tylko przewody, lecz także dobór zabezpieczeń, rozdział obwodów i pomiary odbiorcze.
- Dla domu jednorodzinnego często spotyka się przyłącza 3 × 25 A lub 3 × 32 A, ale właściwa wartość zależy od bilansu mocy.
- Orientacyjny koszt wykonania kompletnej instalacji elektrycznej w nowym domu w 2026 roku wynosi zwykle 25 000-45 000 zł, a rozbudowany standard może kosztować więcej.
- Nie każda mocna instalacja wymaga trzech faz. Decyzję powinny poprzedzić lista urządzeń i analiza ich jednoczesnej pracy.

Na czym polega zasilanie trójfazowe w domu
W typowej sieci niskiego napięcia mamy trzy przewody fazowe, przewód neutralny i przewód ochronny. Napięcie między fazą a przewodem neutralnym wynosi około 230 V, natomiast między dwiema fazami około 400 V. To właśnie dlatego potoczna „siła” może zasilać urządzenia, których nie da się wygodnie obsłużyć z jednego obwodu jednofazowego.Największa korzyść nie polega jednak na tym, że każde gniazdko ma 400 V. Zwykłe gniazda nadal otrzymują 230 V, ale obwody rozkłada się między trzy fazy. Dzięki temu prąd nie płynie wyłącznie przez jedną część instalacji, a dostępna moc rozkłada się bardziej równomiernie.
Dla przykładu zabezpieczenie 3 × 25 A daje teoretycznie około 17,3 kW mocy przy współczynniku mocy bliskim 1. Przy 3 × 32 A będzie to około 22,2 kW. Nie oznacza to jednak, że wszystkie urządzenia mogą bez ograniczeń pracować jednocześnie. Trzeba uwzględnić charakterystykę odbiorników, chwilowe prądy rozruchowe oraz tak zwany współczynnik jednoczesności.
Co można zasilać z trzech faz
Takie zasilanie szczególnie dobrze sprawdza się przy odbiornikach o dużej mocy lub urządzeniach wymagających konkretnego układu przewodów. Najczęstsze przykłady to:
- płyta indukcyjna i piekarnik,
- pompa ciepła oraz grzałka wspomagająca,
- ładowarka samochodu elektrycznego o mocy 11 kW,
- stacjonarne narzędzia w garażu lub warsztacie,
- sprężarka, spawarka i silniki trójfazowe,
- większe klimatyzatory i centrale wentylacyjne.
Kiedy trzy fazy są potrzebne, a kiedy wystarczy 230 V
W nowym domu trzy fazy są rozsądnym wyborem, gdy planujesz ogrzewanie elektryczne, pompę ciepła, ładowanie samochodu, kuchnię indukcyjną albo rozbudowany garaż. Przydają się także wtedy, gdy chcesz zostawić sobie zapas na przyszłość. Późniejsza zmiana przyłącza bywa bardziej kłopotliwa niż zaplanowanie odpowiedniej mocy na etapie budowy.
Nie oznacza to jednak, że każdy mały dom musi mieć bardzo wysoką moc przyłączeniową. Jeżeli budynek ogrzewasz gazem lub pelletem, nie masz samochodu elektrycznego, a kuchnia korzysta z umiarkowanej liczby urządzeń, dobrze zaprojektowane zasilanie jednofazowe może być wystarczające. Trzy fazy nie zmniejszą automatycznie rachunków za energię i nie zastąpią rozsądnego zarządzania obciążeniem.
| Przykładowy profil domu | Rozsądne podejście | Na co uważać |
|---|---|---|
| Mały dom bez ogrzewania elektrycznego | 230 V może wystarczyć, jeśli moc przyłączeniowa jest odpowiednio dobrana | Rozbudowa instalacji w przyszłości może wymagać dodatkowych prac |
| Dom z płytą indukcyjną i pompą ciepła | Przyłącze trójfazowe z osobnymi obwodami dla dużych odbiorników | Trzeba policzyć pracę grzałki, sprężarki i urządzeń kuchennych |
| Dom z ładowarką samochodową 11 kW | Zasilanie 3 × 400 V i kontrola mocy ładowania | Ładowanie może przeciążyć instalację przy jednoczesnej pracy ogrzewania |
| Dom z warsztatem | Oddzielne obwody trójfazowe oraz zapas w rozdzielnicy | Silniki mogą pobierać wysoki prąd podczas rozruchu |
Moja praktyczna zasada jest prosta: najpierw spisuję urządzenia, a dopiero później wybieram amperaż zabezpieczenia. Sama obecność trzech faz nie rozwiąże problemu, jeśli wszystkie mocne odbiorniki zostaną przypadkowo podłączone do jednej fazy.
Jak zaplanować instalację i rozdzielnicę

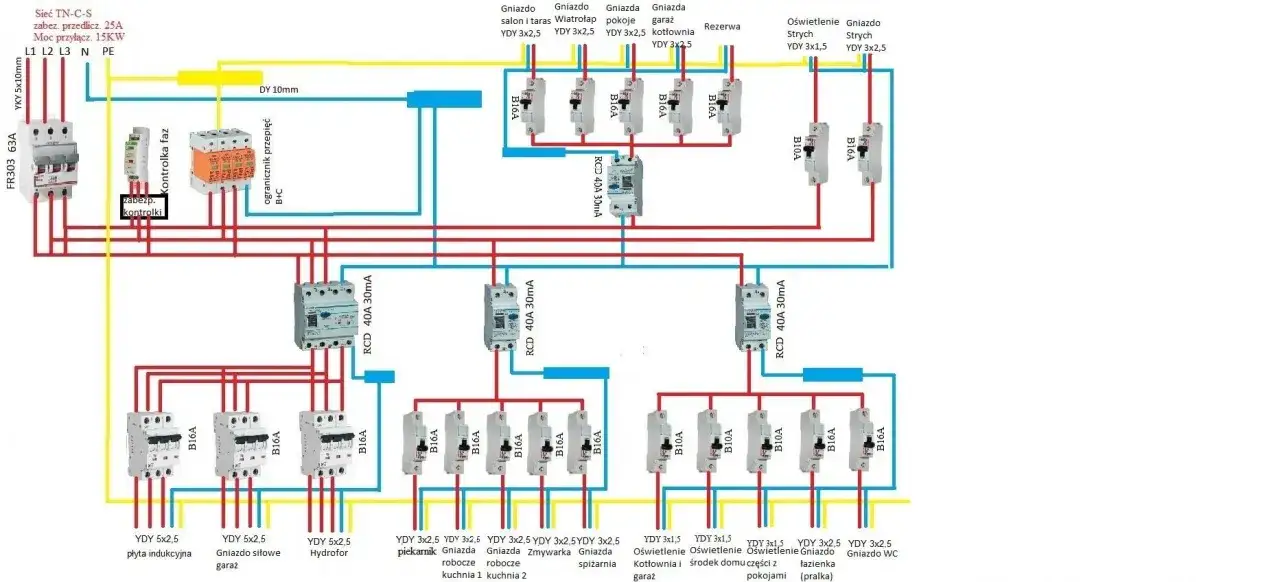

Dobrze wykonany układ zaczyna się od bilansu mocy oraz planu pomieszczeń. W nowym domu warto ustalić lokalizację rozdzielnicy, przebieg tras kablowych, miejsce pompy ciepła, garażu, falownika fotowoltaicznego i przyszłej ładowarki. Pusta przestrzeń w rozdzielnicy jest tanim zabezpieczeniem przed kosztowną przebudową za kilka lat.
Podział na obwody
Nie łączyłbym całego domu w kilka dużych obwodów. Oświetlenie, gniazda, kuchnia, łazienka, pralka, zmywarka, pompa ciepła i garaż powinny mieć własne, logicznie opisane obwody. Odbiorniki o większej mocy wymagają zwykle osobnego zabezpieczenia, a część z nich także przewodu wielożyłowego prowadzonego bezpośrednio z rozdzielnicy.
W typowym domu o powierzchni około 120-180 m² spotyka się często 15-25 obwodów. Nie jest to sztywna norma, lecz praktyczny punkt odniesienia. Liczba zależy od standardu budynku, liczby łazienek, garażu, klimatyzacji, fotowoltaiki i systemu automatyki.
Przewody i przekroje
W obwodach oświetleniowych często stosuje się przewody miedziane o przekroju 1,5 mm², a przy gniazdach ogólnych 2,5 mm². Dla płyty indukcyjnej, pompy ciepła, ładowarki lub urządzeń warsztatowych przekrój może być większy, ale nie da się go dobrać wyłącznie na podstawie mocy z tabliczki znamionowej.
Elektryk powinien uwzględnić długość przewodu, sposób ułożenia, temperaturę, obciążalność długotrwałą i spadek napięcia. Ten sam kabel będzie miał inne warunki pracy w ścianie, rurze, suficie podwieszanym i trasie z wieloma obciążonymi przewodami. Zbyt gruby przewód nie naprawi źle dobranego zabezpieczenia, a zbyt mały może się nadmiernie nagrzewać.
Przeczytaj również: Domowy EMS - czym jest i kiedy opłaca się go wdrożyć
Co powinno znaleźć się w rozdzielnicy
Dokładny zestaw zależy od układu sieci i projektu, ale w domu najczęściej przewiduje się wyłącznik główny, wyłączniki nadprądowe, wyłączniki różnicowoprądowe, ochronę przeciwprzepięciową oraz szyny do przewodów neutralnych i ochronnych. Przy fotowoltaice, przyłączu napowietrznym lub instalacji odgromowej dobór ochronników wymaga szczególnej analizy.Nie jestem zwolennikiem jednego wyłącznika różnicowoprądowego dla całego budynku. Awaria jednego obwodu może wtedy wyłączyć lodówkę, router, oświetlenie i ogrzewanie jednocześnie. Lepszym rozwiązaniem jest podział instalacji na kilka grup albo zastosowanie wyłączników różnicowoprądowych z członem nadprądowym, czyli RCBO, tam gdzie uzasadnia to projekt.
Jak przebiega wykonanie i odbiór instalacji
Prace zaczynają się od określenia warunków przyłączenia i mocy przyłączeniowej. Operator sieci wskazuje między innymi miejsce dostarczenia energii, układ pomiarowy i wymagane zabezpieczenie przedlicznikowe. Moc umowna nie może przekraczać mocy przyłączeniowej, dlatego przed zamówieniem dużego odbiornika trzeba sprawdzić dokumenty przyłączeniowe albo fakturę.
- Sprawdzenie warunków przyłączenia i istniejącej instalacji.
- Przygotowanie bilansu mocy oraz listy odbiorników.
- Rozplanowanie obwodów, rozdzielnicy i tras przewodów.
- Dobór przewodów, zabezpieczeń i ochrony przeciwprzepięciowej.
- Wykonanie instalacji przez osobę z odpowiednimi kwalifikacjami.
- Opisanie obwodów i wykonanie pomiarów odbiorczych.
- Przekazanie protokołów oraz dokumentacji właścicielowi.
Najczęstszy błąd polega na zamówieniu elektryka dopiero wtedy, gdy ściany są już gotowe, a kuchnia lub pompa ciepła zostały wybrane bez konsultacji. Wtedy przewody prowadzi się na szybko, rozdzielnica jest zbyt mała, a moc urządzeń nie pasuje do wcześniejszych założeń.
Po zakończeniu prac trzeba wykonać między innymi pomiary ciągłości przewodów ochronnych, rezystancji izolacji, skuteczności ochrony przeciwporażeniowej i działania wyłączników różnicowoprądowych. Protokół nie jest ozdobnym dodatkiem. To potwierdzenie, że instalacja została sprawdzona, a także ważny dokument przy sprzedaży domu, ubezpieczeniu lub późniejszej modernizacji.
Przepisy techniczno-budowlane wymagają, aby instalacja zapewniała ochronę przed porażeniem, przepięciami i pożarem. Za sam montaż nie powinien odpowiadać przypadkowy wykonawca bez znajomości pomiarów i zasad ochrony. W tym obszarze oszczędność na fachowcu jest pozorna, bo błędy są często ukryte aż do pierwszej awarii.
Ile kosztuje zasilanie trójfazowe w 2026 roku
Nie ma jednej ceny, ponieważ czym innym jest doprowadzenie zasilania od granicy działki, czym innym wykonanie całej instalacji wewnętrznej, a jeszcze czym innym przygotowanie obwodu dla ładowarki lub pompy ciepła. Orientacyjne wyceny trzeba traktować jako punkt startowy, nie cennik operatora.
| Zakres prac | Orientacyjny koszt | Co najbardziej zmienia cenę |
|---|---|---|
| Zmiana lub modernizacja zasilania do układu trójfazowego | Około 2 500-8 000 zł | Odległość, stan przyłącza, moc, operator i zakres prac ziemnych |
| Standardowa instalacja elektryczna w nowym domu | Około 25 000-45 000 zł | Powierzchnia, liczba punktów, rozdzielnica, region i materiały |
| Instalacja z przygotowaniem pod automatykę i fotowoltaikę | Około 35 000-60 000 zł | Liczba obwodów, sterowanie, ochronniki i rezerwa w rozdzielnicy |
| Osobny obwód dla ładowarki 11 kW | Od około 2 000 zł wzwyż | Długość trasy, przekrój przewodu, zabezpieczenia i miejsce montażu |
W przypadku przyłącza najważniejsze są warunki wydane przez operatora. Opłata może być naliczana według taryfy, a dodatkowo dochodzą prace po stronie właściciela, takie jak kabel na działce, rozdzielnica, wykop, uziemienie i dokumentacja.
Jeśli modernizujesz stary dom, koszt może wzrosnąć przez wymianę przewodów, rozdzielnicy i zabezpieczeń. Samo podłączenie trzech faz do starej, aluminiowej instalacji nie tworzy bezpiecznego systemu. Najpierw trzeba ocenić stan izolacji, sposób prowadzenia przewodów i układ sieci.
Najczęstsze błędy przy trzech fazach
Jednym z częstszych problemów jest nierównomierne obciążenie faz. Gdy płyta, bojler, pralka i gniazda garażowe trafiają na tę samą fazę, pozostałe dwie mogą być niemal nieużywane. Skutkiem są wyzwalające zabezpieczenia, spadki napięcia i niewykorzystana moc przyłączeniowa.
Drugi błąd to dobór zabezpieczenia do urządzenia bez sprawdzenia całej trasy. Wyłącznik o większym amperażu nie zwiększy bezpiecznej obciążalności przewodu. Może za to opóźnić zadziałanie ochrony i doprowadzić do przegrzewania instalacji.
- Za mała rozdzielnica ogranicza późniejszą rozbudowę.
- Brak ochrony przepięciowej zwiększa ryzyko uszkodzenia elektroniki.
- Wspólny obwód dla wielu mocnych odbiorników utrudnia lokalizowanie awarii.
- Brak opisów przewodów komplikuje serwis i modernizację.
- Pomijanie pomiarów odbiera pewność, że zabezpieczenia działają prawidłowo.
- Podłączanie urządzeń bez konsultacji może przekroczyć moc przyłączeniową budynku.
Osobnego namysłu wymaga ładowarka samochodu elektrycznego. Model 11 kW pobiera około 16 A na każdej fazie, ale jeśli w domu działa jednocześnie pompa ciepła i płyta indukcyjna, zapas może szybko zniknąć. W takim przypadku przydaje się dynamiczne zarządzanie mocą, które ogranicza ładowanie, gdy inne urządzenia pobierają dużo energii.
Podobnie działa instalacja z fotowoltaiką i magazynem energii. Trzeba przewidzieć miejsce na aparaturę, ochronę przepięciową, wyłączniki oraz sposób współpracy z siecią. Nie każdy falownik może być podłączony w dowolnym miejscu, a rozbudowa bez analizy układu może pogorszyć zamiast poprawić bezpieczeństwo.
Jak podjąć dobrą decyzję przed zamówieniem prac
Przed rozmową z elektrykiem przygotuj listę urządzeń wraz z ich mocą. Zaznacz te, które mogą działać jednocześnie, na przykład pompę ciepła, podgrzewacz wody, płytę, piekarnik i ładowarkę. Taka lista daje znacznie lepszy punkt wyjścia niż samo określenie, że dom ma mieć „dużo prądu”.
Poproś o wycenę rozbitą na materiał, robociznę, rozdzielnicę, pomiary i ewentualne prace przyłączeniowe. Dzięki temu od razu widać, czy oferta obejmuje ochronę przeciwprzepięciową, uziemienie, opis obwodów oraz dokumentację. Najtańsza oferta bez wyszczególnionego zakresu często okazuje się niepełna.
W domu energooszczędnym szczególnie ważne jest przygotowanie infrastruktury pod przyszłe urządzenia. Nawet jeśli dziś nie masz samochodu elektrycznego, rozsądnie jest zostawić wolne miejsce w rozdzielnicy i zaplanować trasę kabla do garażu. Koszt takiej rezerwy na etapie budowy jest zwykle niewielki w porównaniu z późniejszym kuciem ścian i odtwarzaniem elewacji.
Ostatecznie trzy fazy są narzędziem, a nie celem samym w sobie. Dobrze zaprojektowany układ zapewnia zapas mocy, wygodną obsługę urządzeń i bezpieczną rozbudowę. Źle rozplanowany będzie tylko większą instalacją z tymi samymi problemami, które występują przy zasilaniu jednofazowym.
Dobry plan dziś ogranicza kosztowne przeróbki jutro
Przed rozpoczęciem prac sprawdź warunki przyłączenia, zaplanuj wszystkie duże odbiorniki i ustal, które z nich będą pracować jednocześnie. Dopiero na tej podstawie dobiera się moc, przewody i zabezpieczenia. Najważniejsza jest spójność całego systemu, od przyłącza i uziemienia po ostatnie gniazdo.
Jeżeli dom ma pompę ciepła, fotowoltaikę, magazyn energii lub ładowarkę samochodową, zostaw miejsce na rozbudowę i nie ograniczaj się do minimalnej liczby modułów w rozdzielnicy. Dobrze wykonane pomiary oraz kompletna dokumentacja będą przydatne nie tylko przy odbiorze budynku, ale też podczas każdej przyszłej modernizacji.
